攻堅克難 樹立標桿
新疆華電五彩灣發電公司爐前平臺加固工程,2024年10月24日進場,2025年1月10完工。該項目為國家重點技改科研項目,由華電電科院牽頭,華中科技大學、東北大學、五彩灣發電有限公司、東方鍋爐、中南設計院等單位共同進行科技攻關。

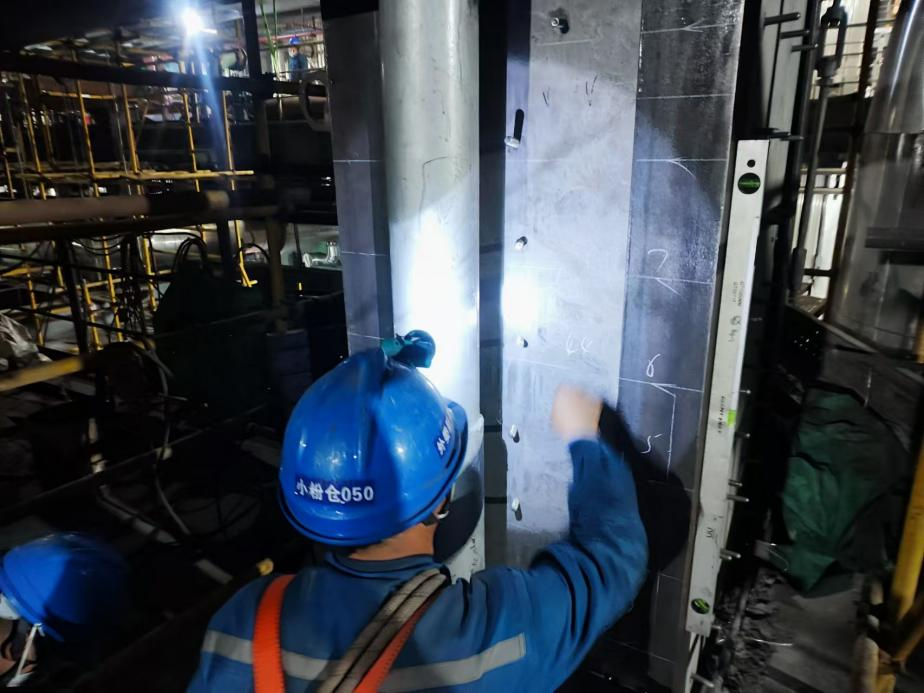

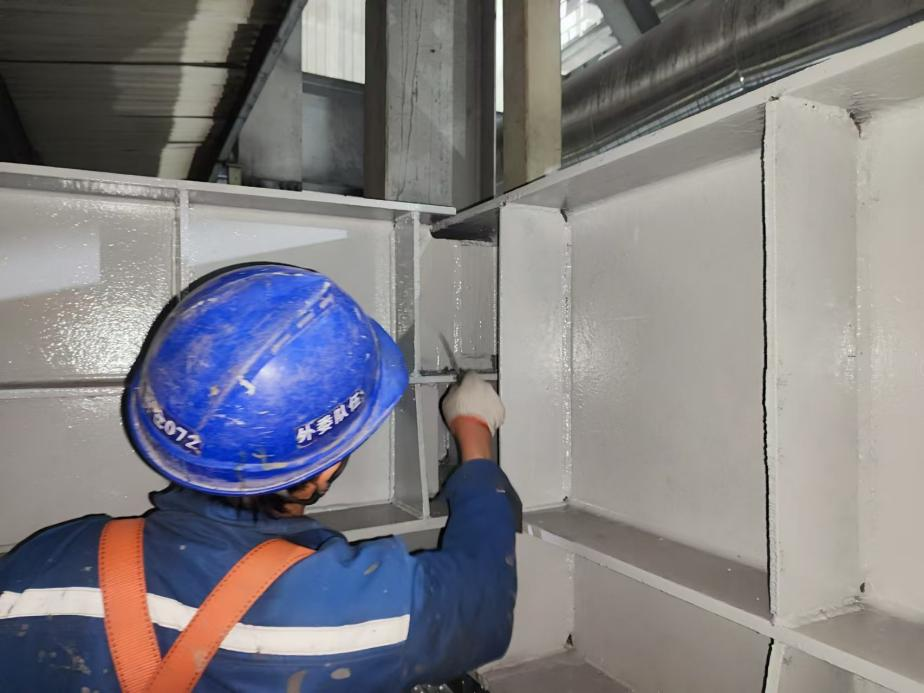

項目施工時需要在原結構柱上打孔植筋,甲方華智熱工因無法找準鋼筋位置,工期大幅度延遲,難以開展后期牛腿安裝工作,工程因此陷入停工狀態。我單位進場后,面對困難,因地制宜,采用先進的鋼筋探測儀,標記出鋼筋位置,在原施工單位打孔位置直接打孔440mm,一次成功,贏得電廠方及總包單位信任。在后期自鎖錨桿施工過程中,項目部積極配合甲方進行現場抽檢,第三方檢測時百分百合格,獲得監理單位通報表揚。
該項目地處新疆北部,我方進場時室外氣溫-10℃至5℃,到11月下旬低至-30℃。工程實施時三家施工隊伍同時展開,存在交叉作業情況。為保證施工進度,項目部積極協調,統籌安排,哪里有工作面就在哪里施工,哪里可以加快進度就協調施工人員積極跟進。同時合理安排安全監護人員,做到有危險作業就有安全監護人員在場,有違章作業就及時制止,保證項目安全推進。
雖然現場情況復雜、工期緊、施工條件差,但項目部統籌把關,在確保安全的前提下保質保量完成任務,贏得業主及相關參建方的高度認可。

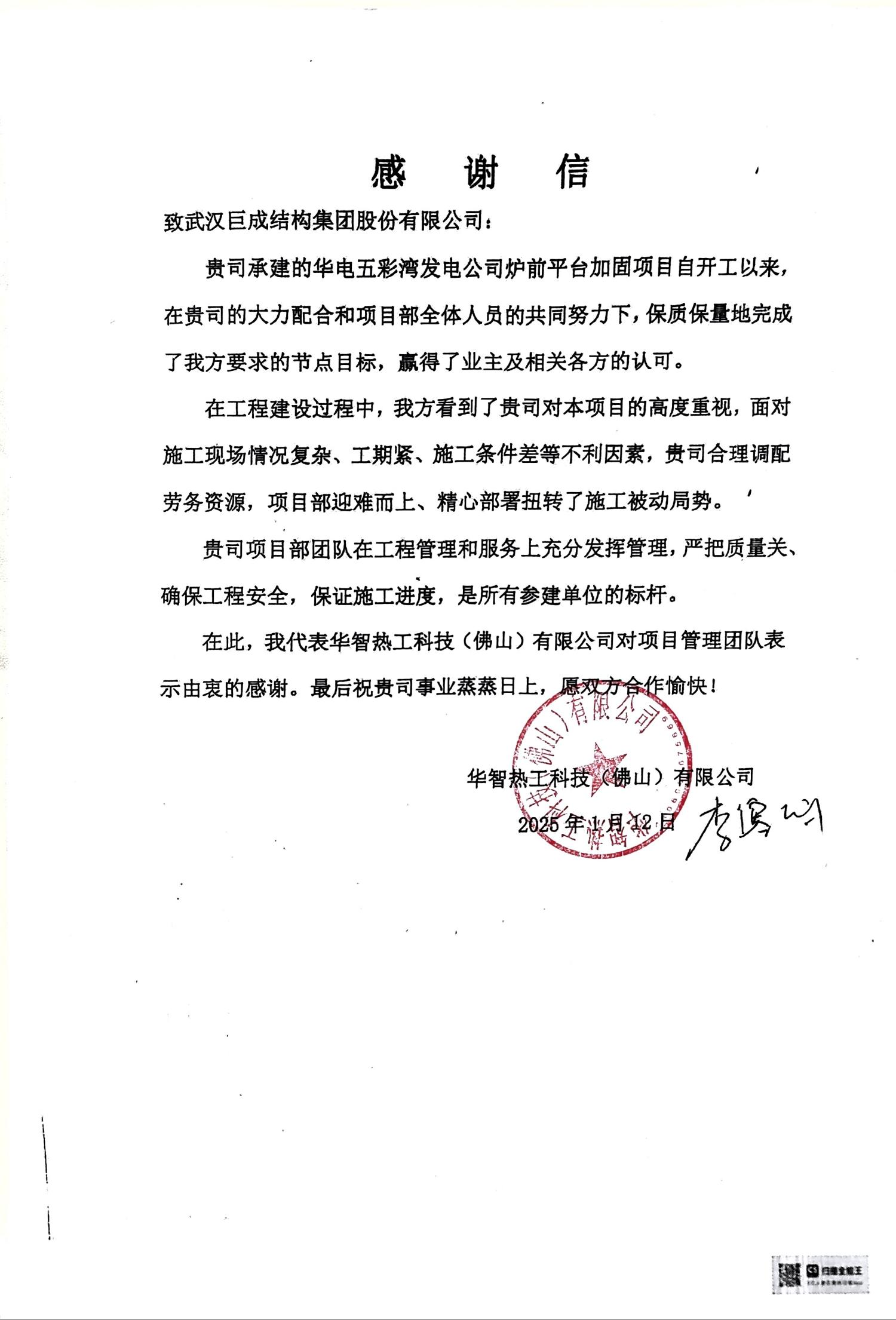

元月12日,總包方華智熱工科技有限公司專門給巨成結構發來感謝信。感謝我方在施工現場情況復雜、工期緊、施工條件差等不利條件下,合理調配勞務資源,迎難而上,精心部署,扭轉了施工被動局勢。充分肯定我方的質量、安全、進度管理工作,稱贊巨成結構是所有參見單位的標桿。

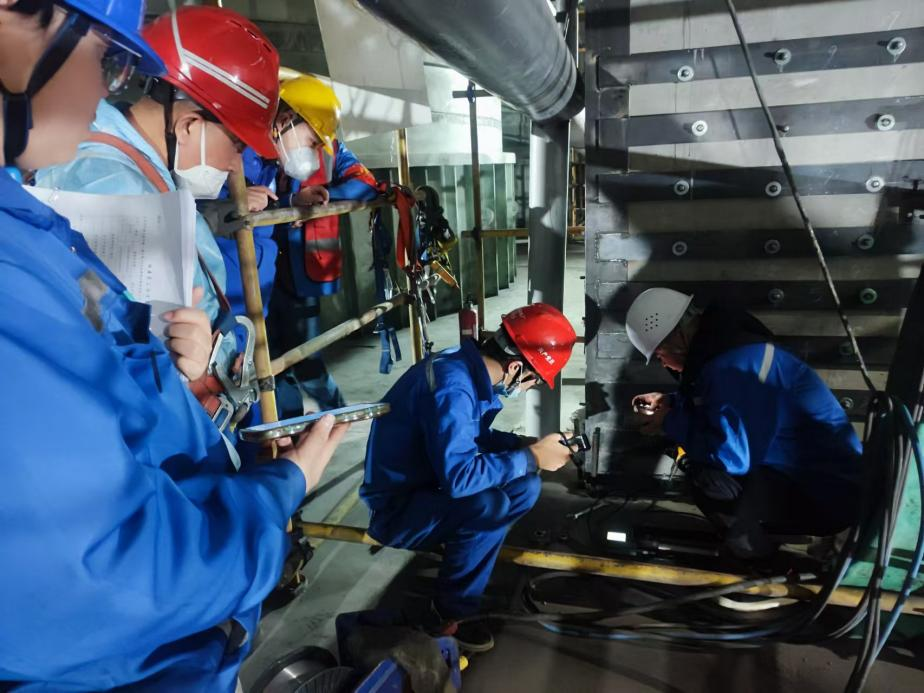

自鎖錨桿拉拔試驗第三方檢測,一次性100%合格

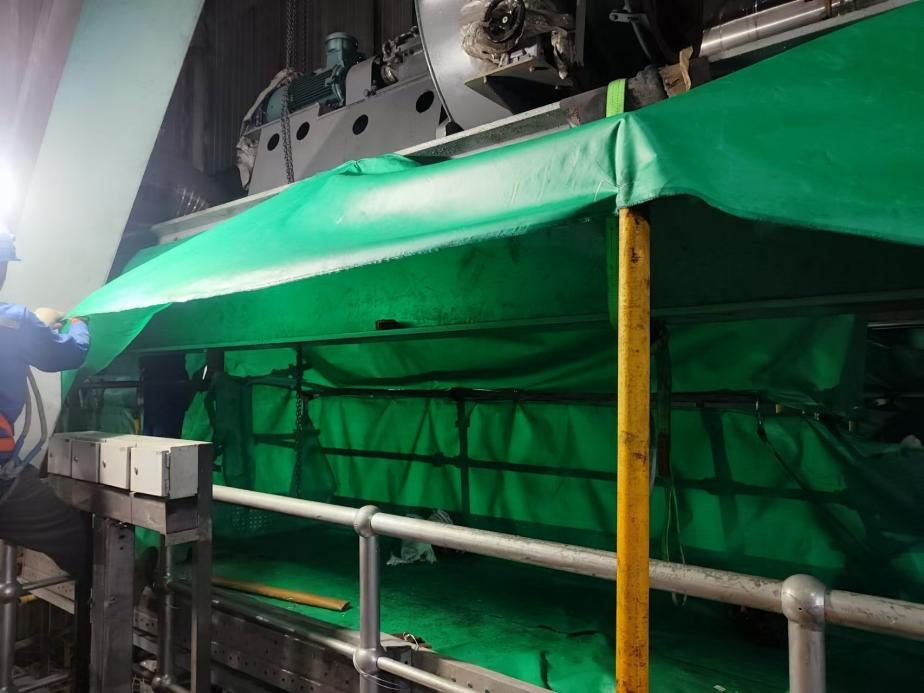

焊接工作做好防火措施

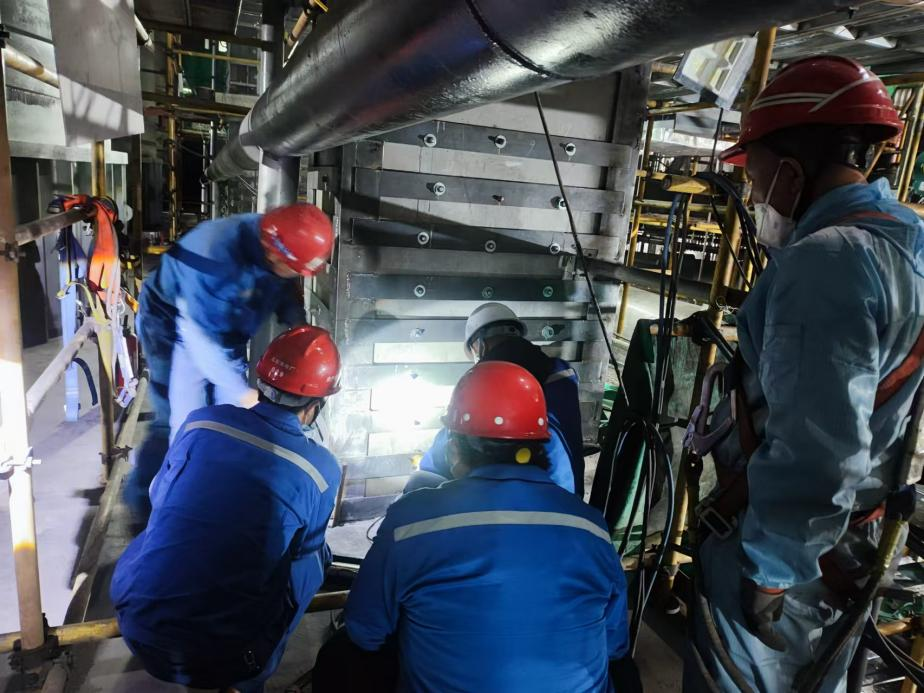

嚴格按照規范施工
